鉄筋コンクリート構造住宅で雨漏り・・ウレタン防水で完全解決!!!!伊勢市

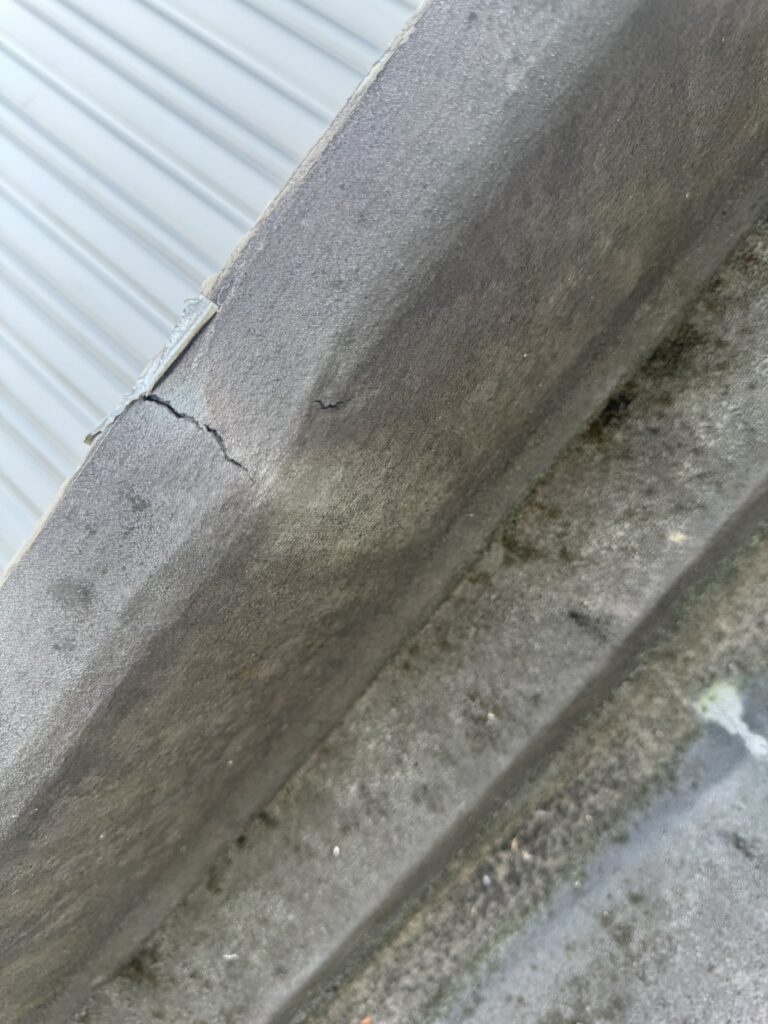

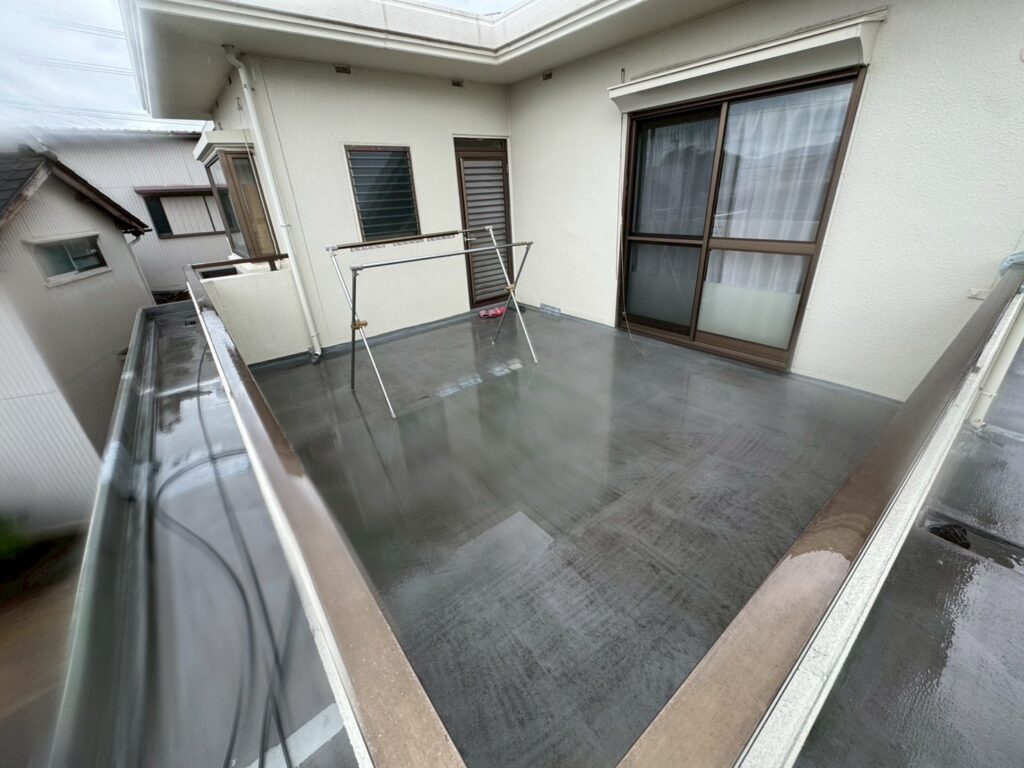

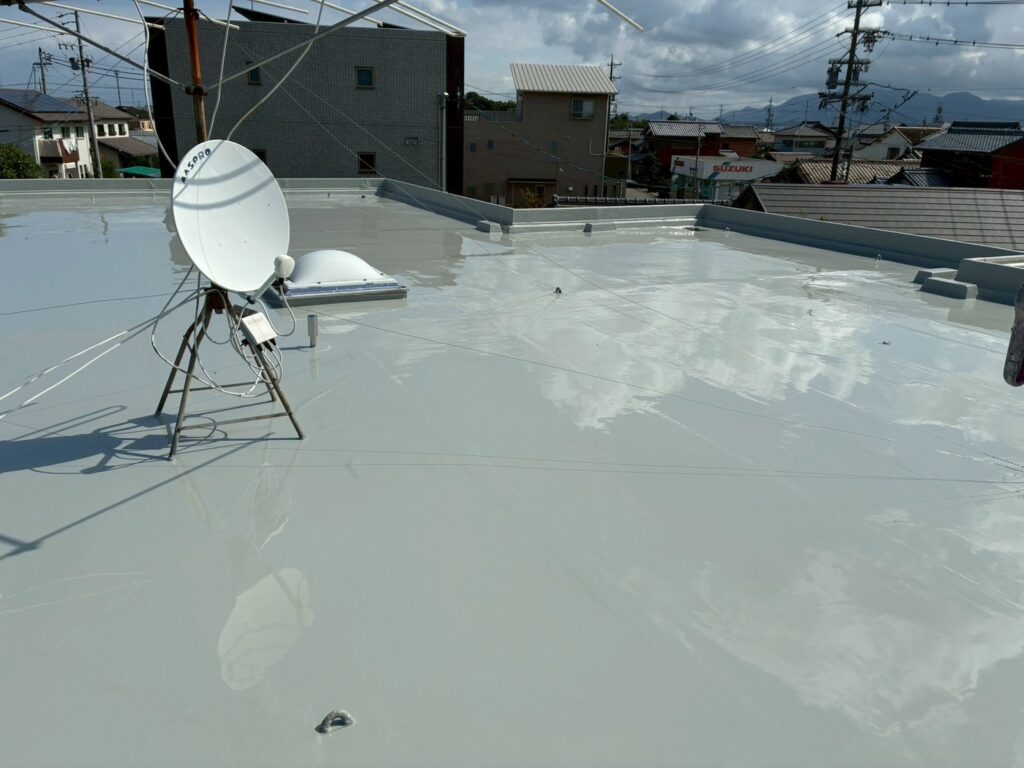

BEFORE

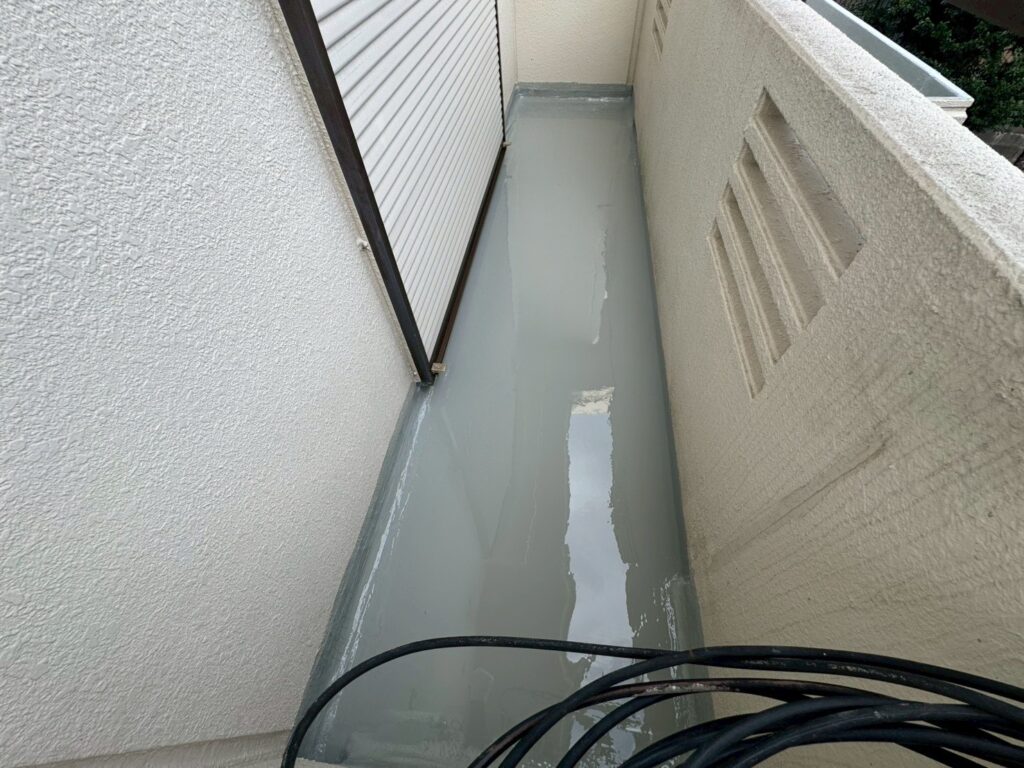

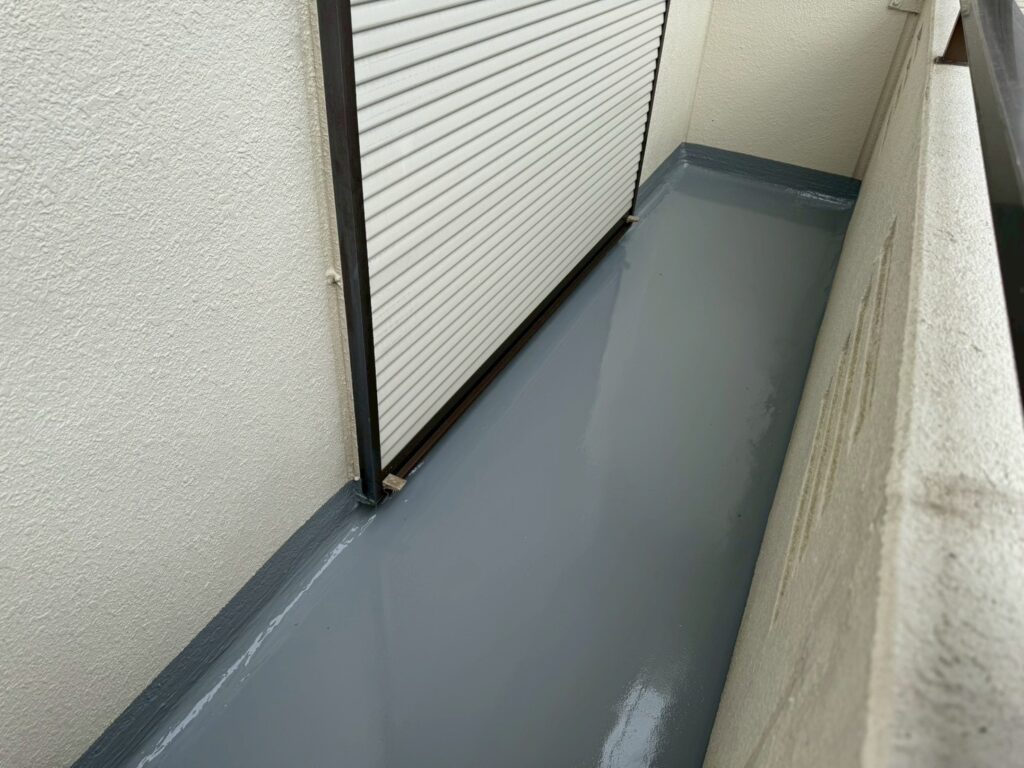

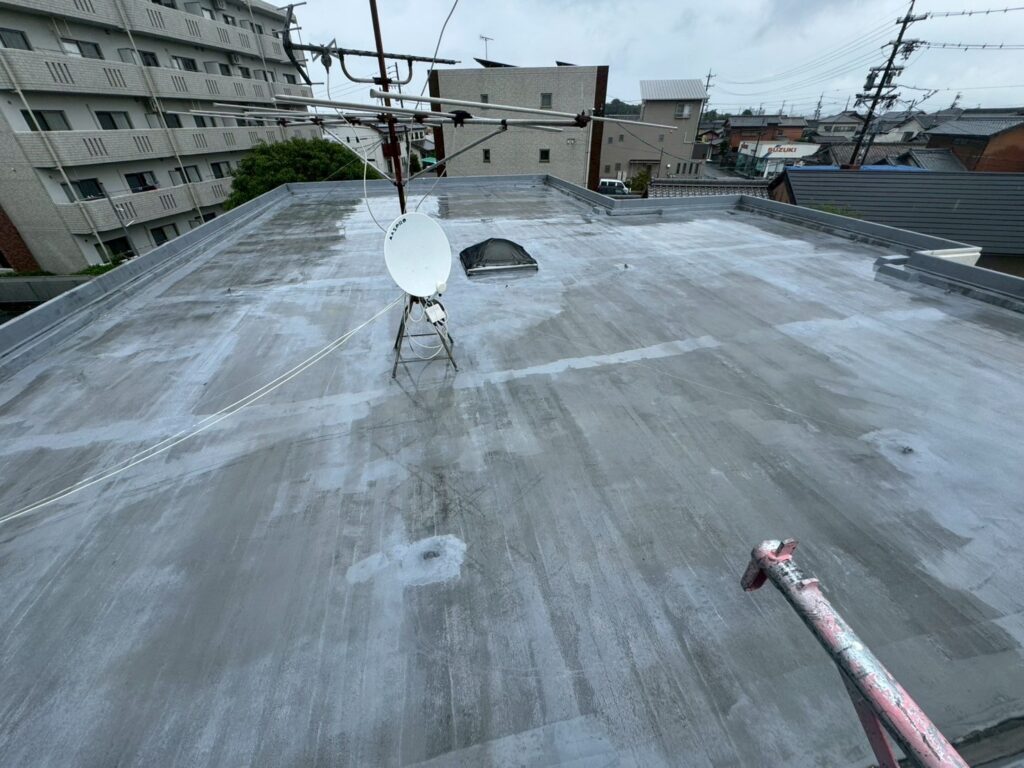

AFTER
- 使用塗料
- プルーフロンエコDX
GRトップ
- 施工内容
- ウレタン塗膜防水 通気緩衝工法
- 保証年数
- 屋根保証年数:7年
- お客様名
- N様
- 施工エリア
- 伊勢市
- 施工費用
- 190万円
- 施工期間
- 2週間

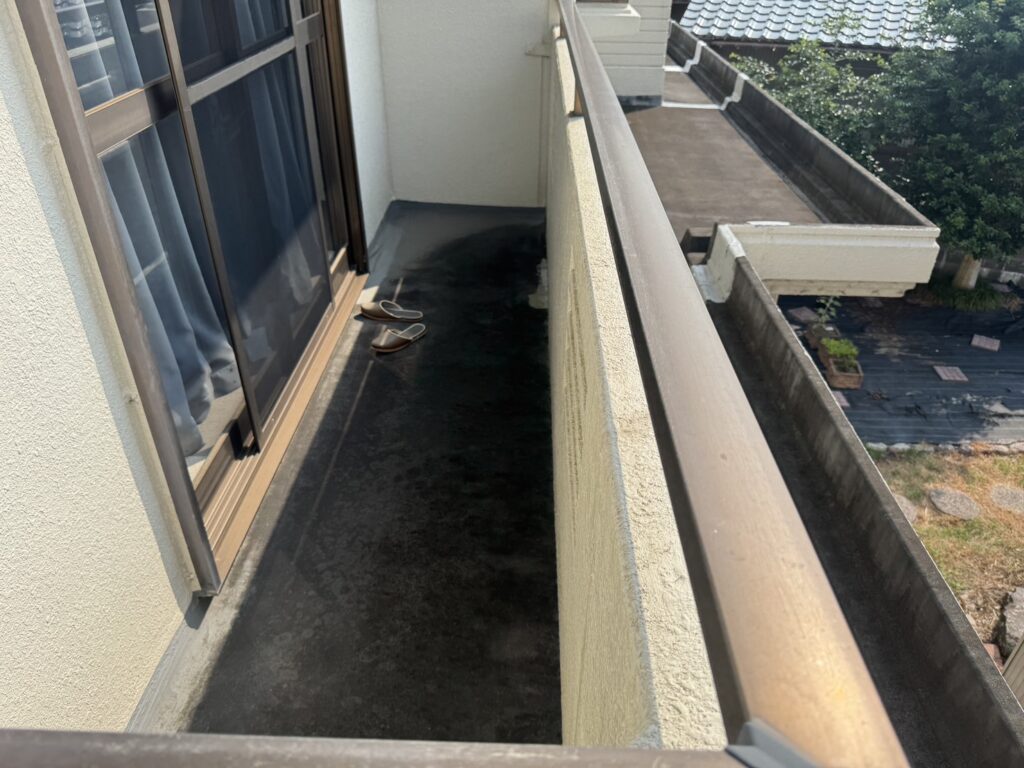

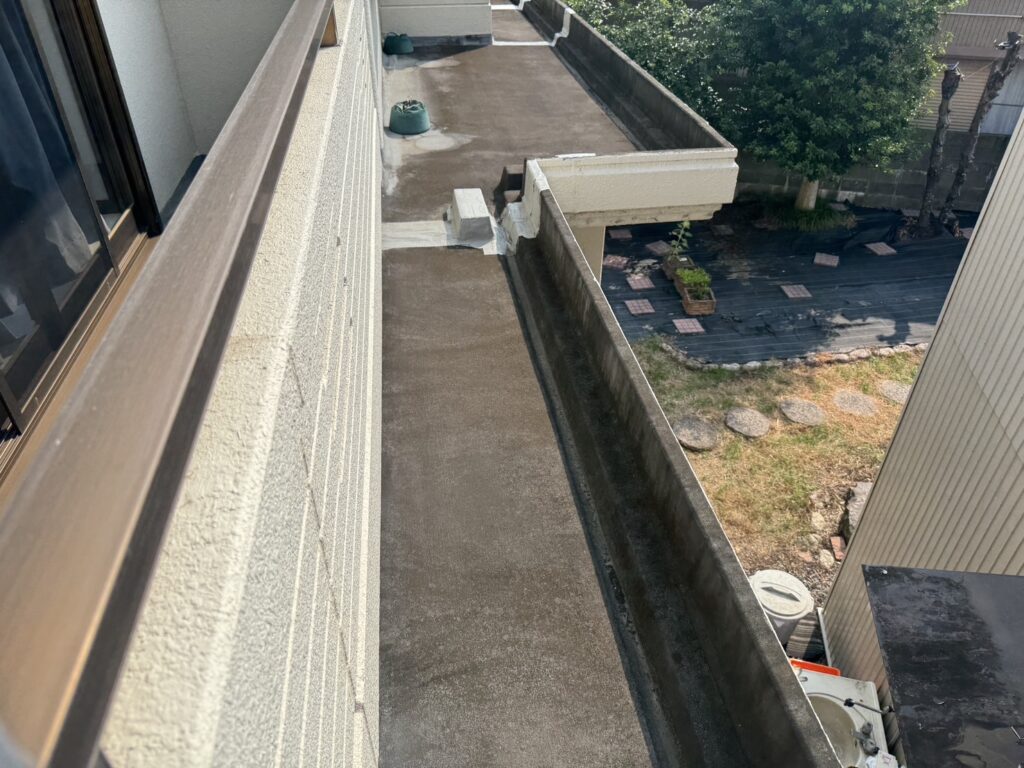

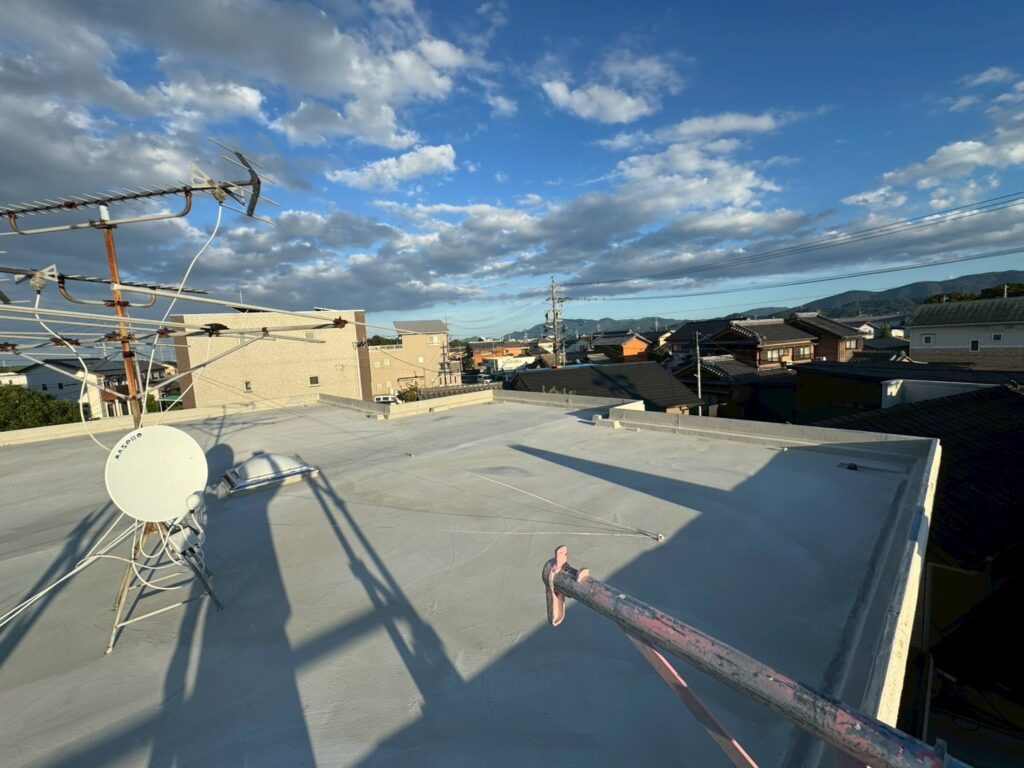

施工中
-

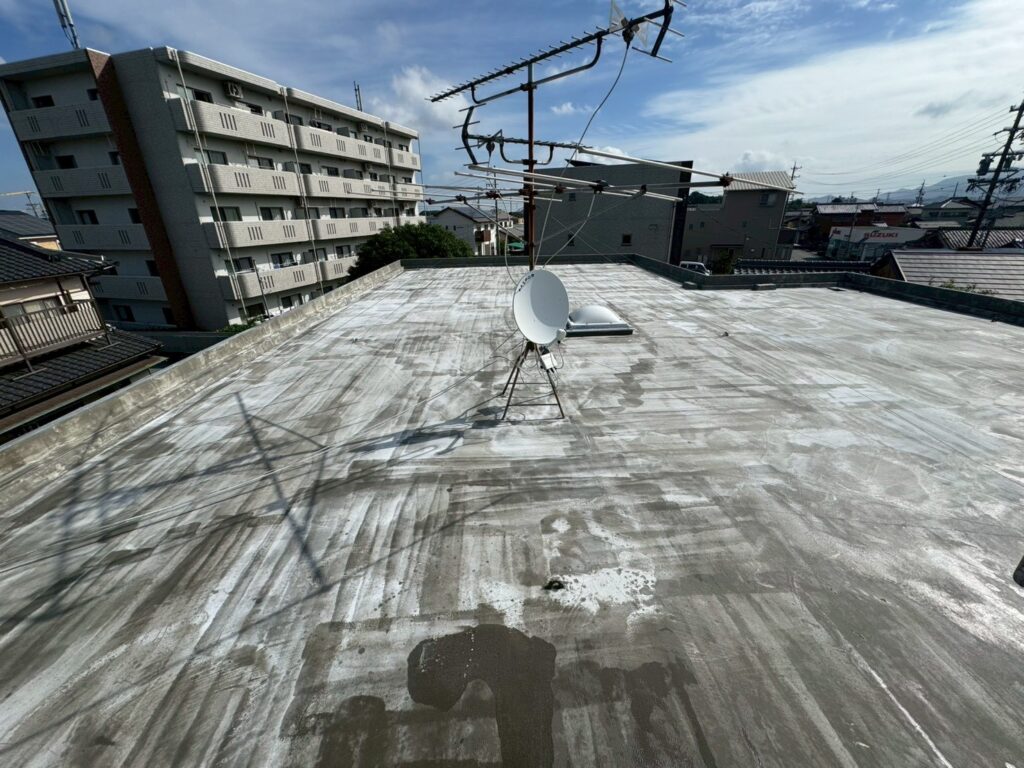

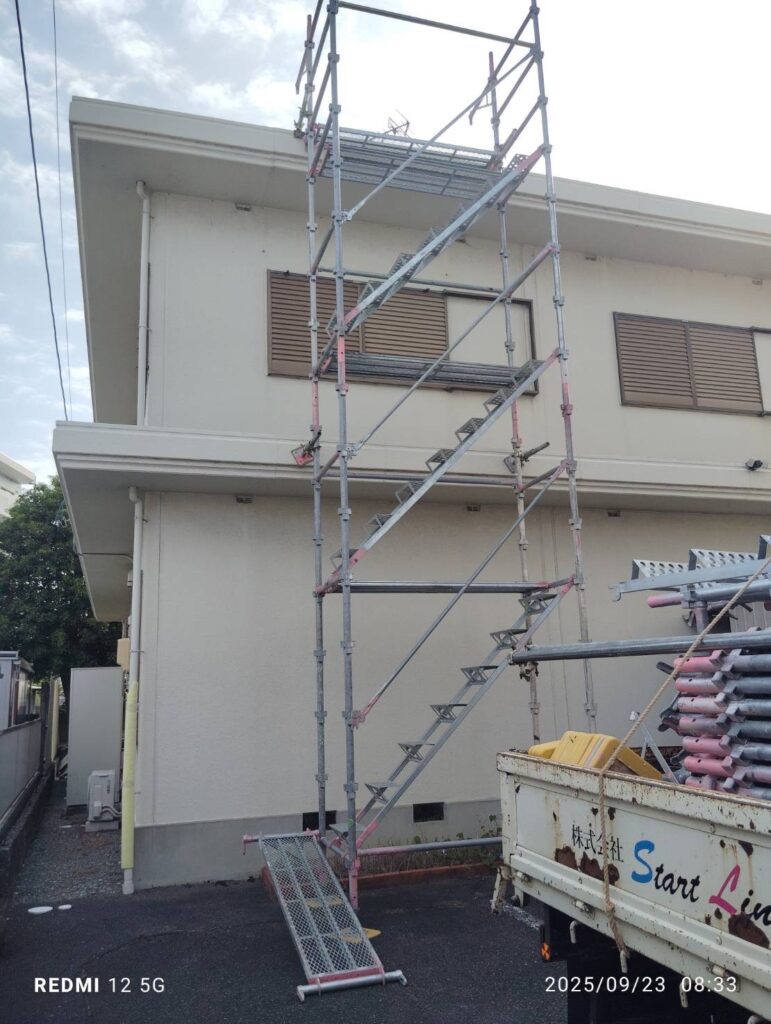

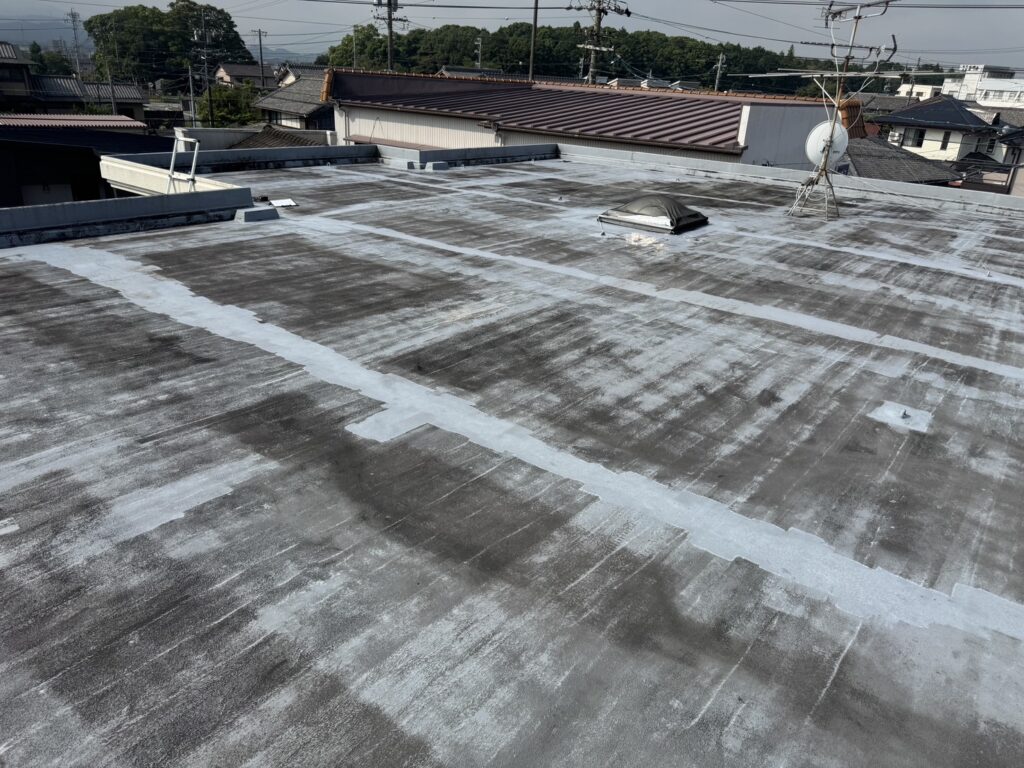

足場組立完了
-

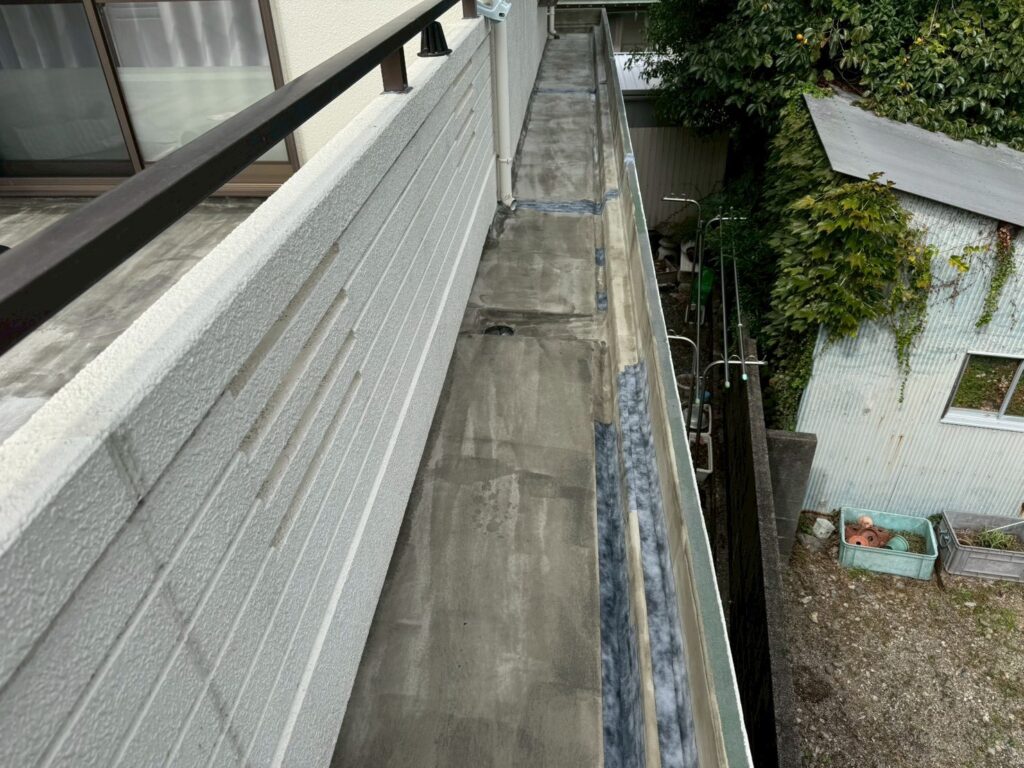

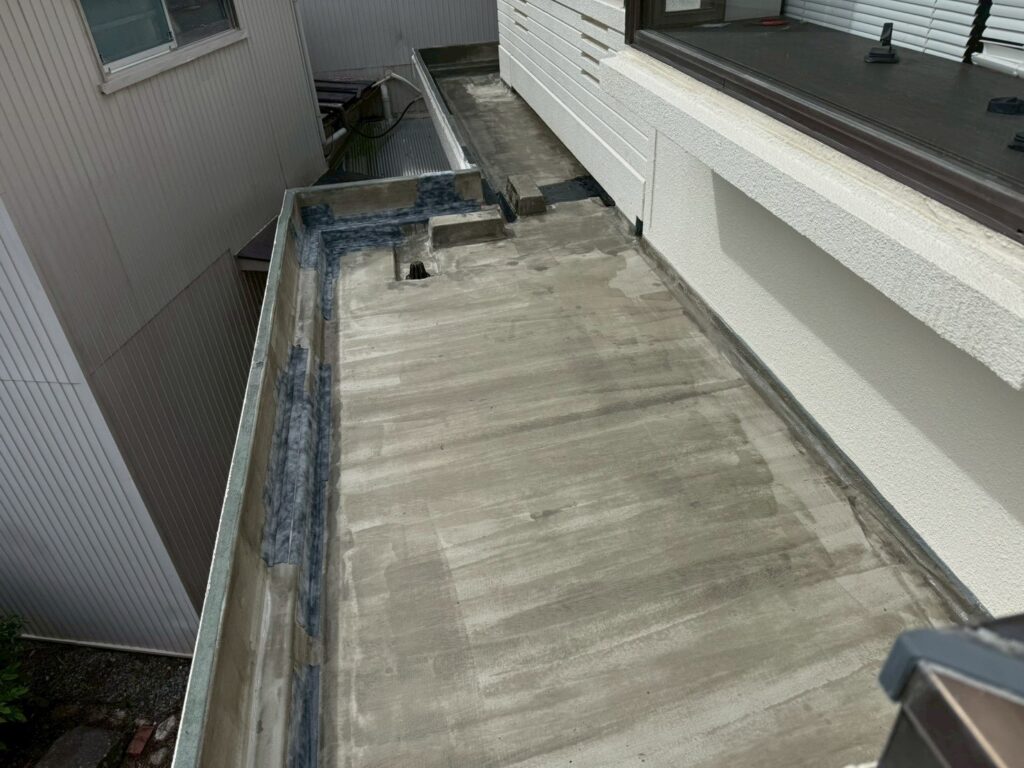

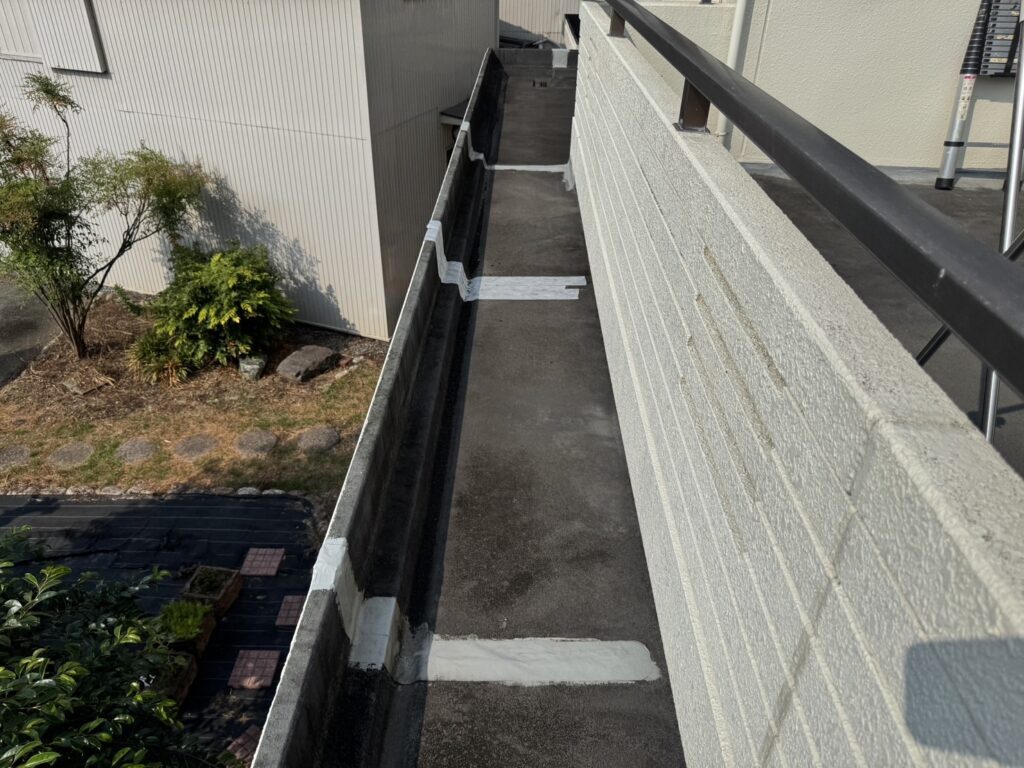

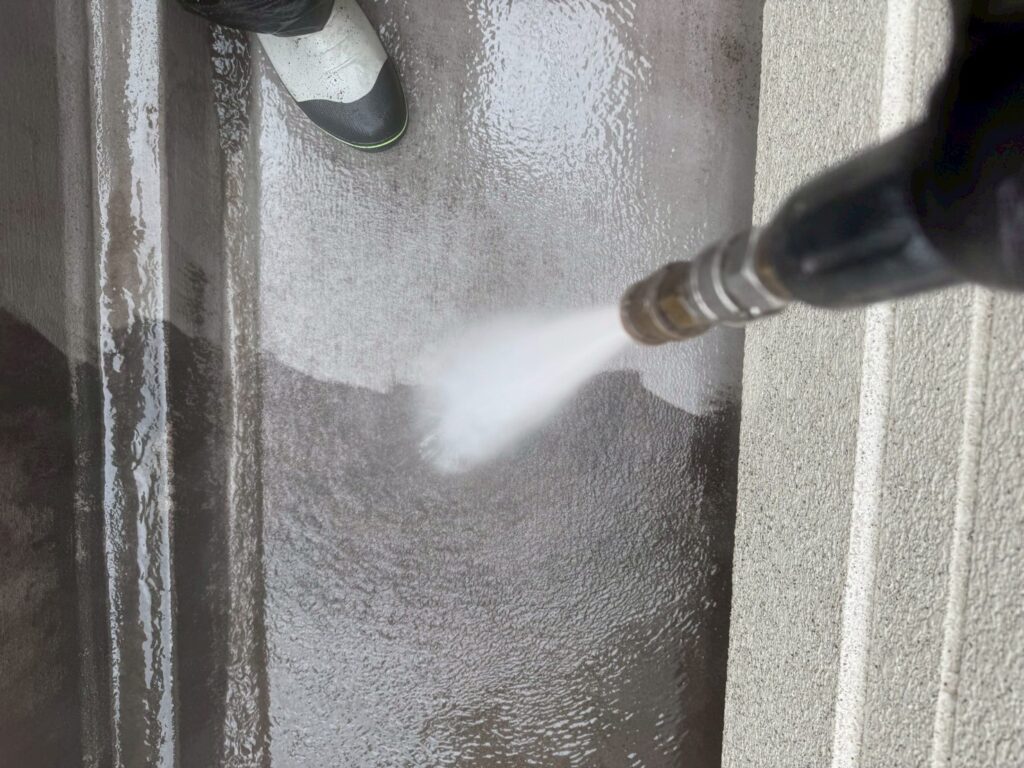

屋根高圧洗浄
-

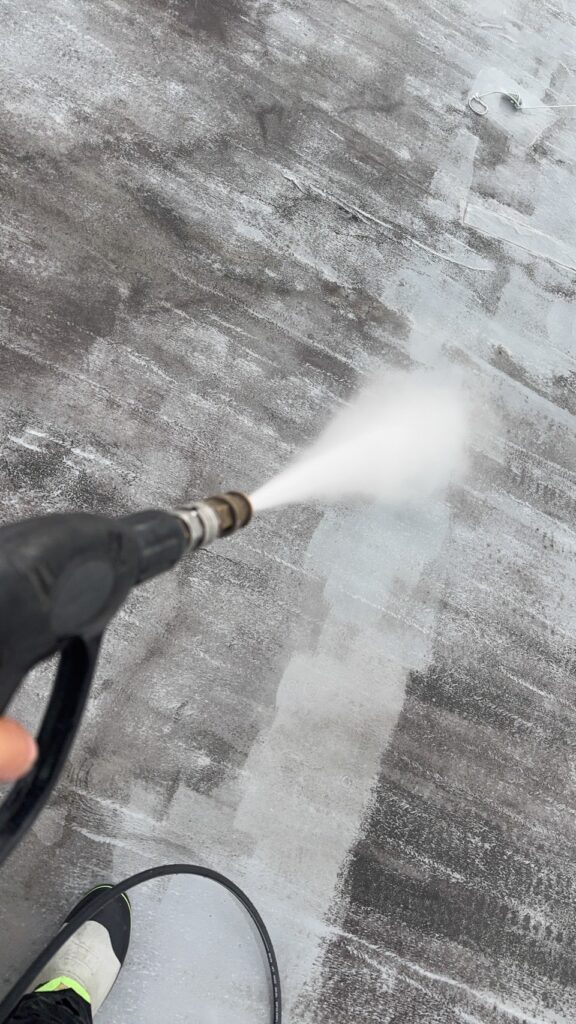

屋根高圧洗浄
既存の蓄積された汚れを綺麗に洗い流していきます。
-

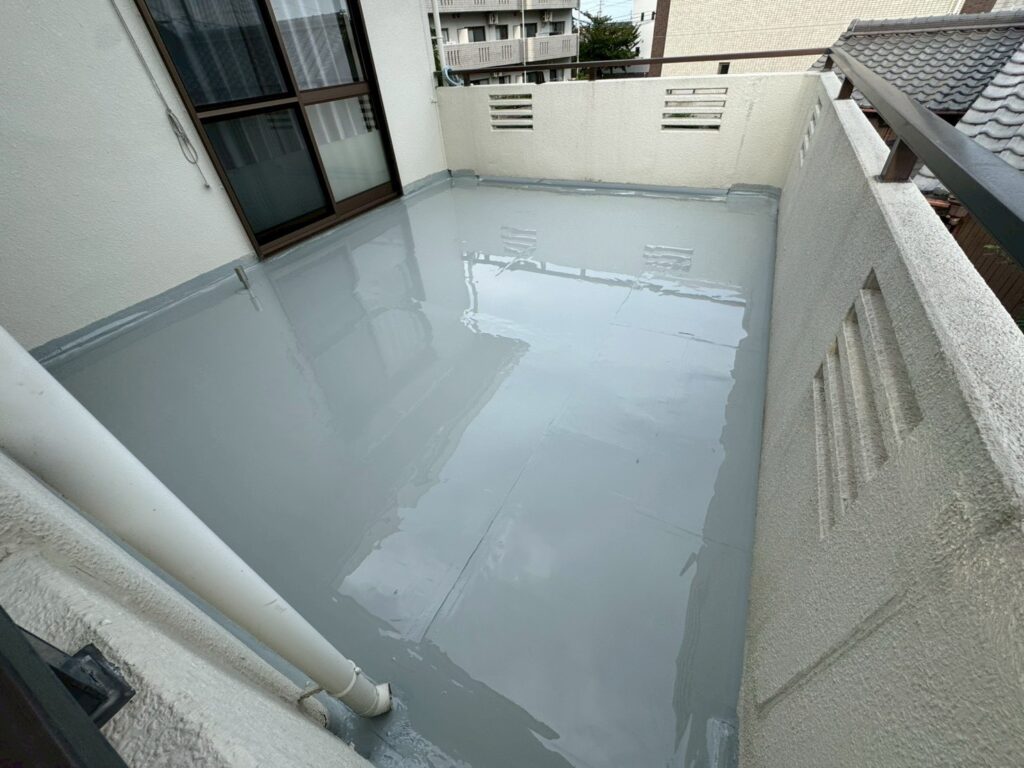

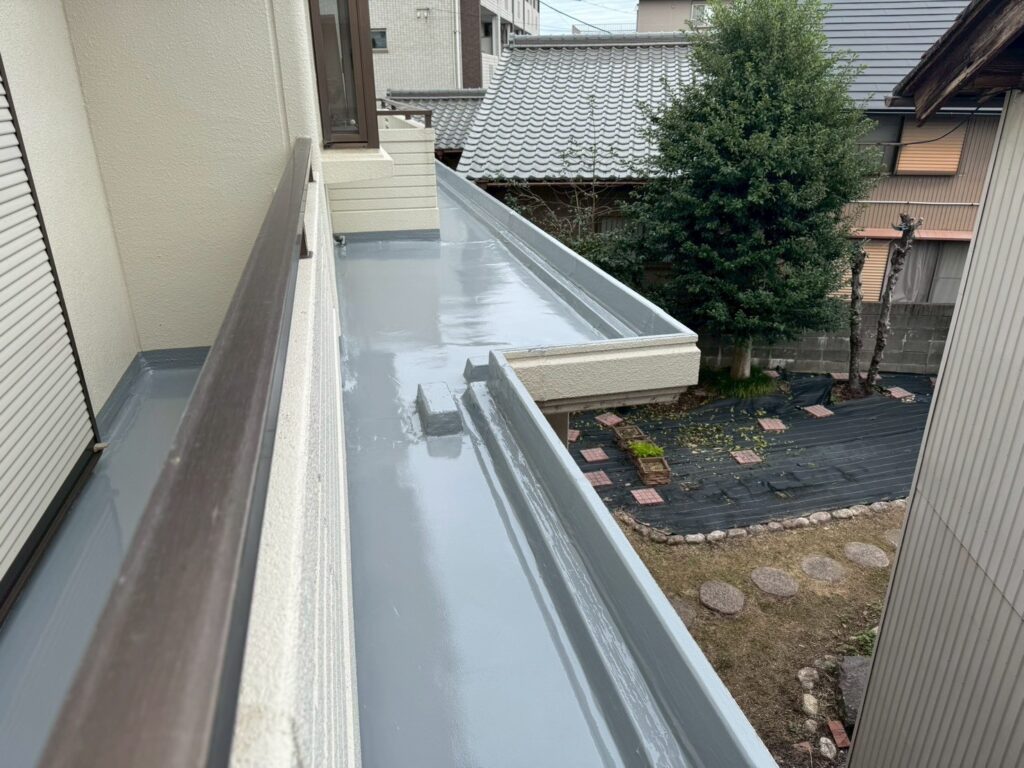

高圧洗浄完了
-
高圧洗浄完了
-

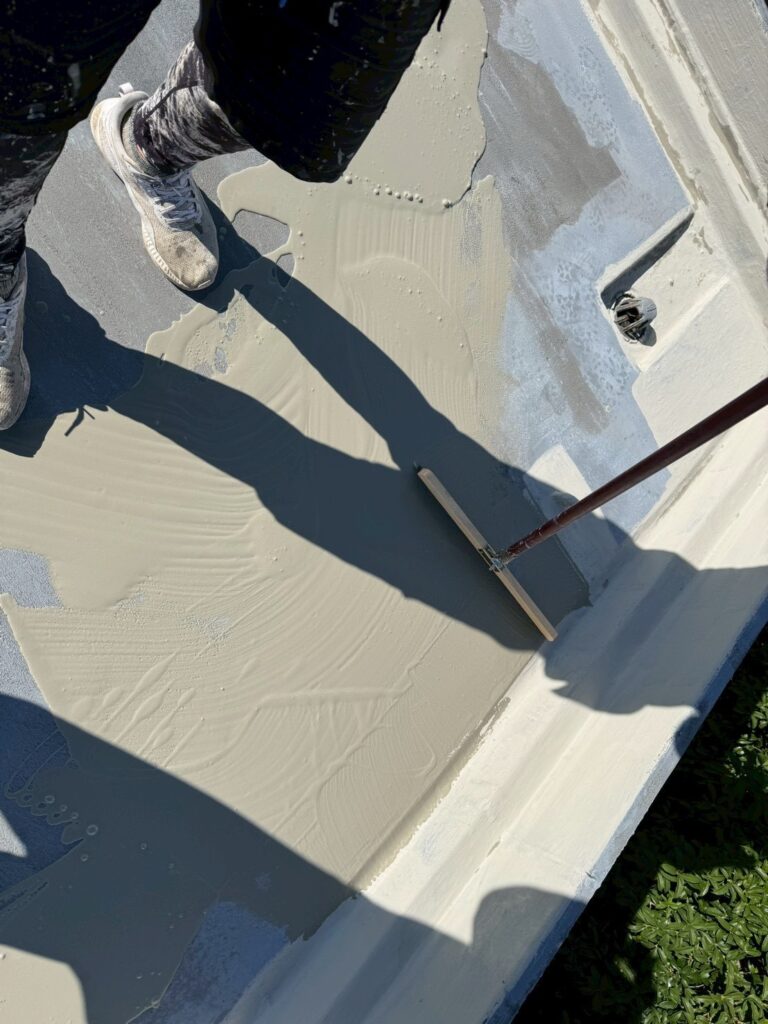

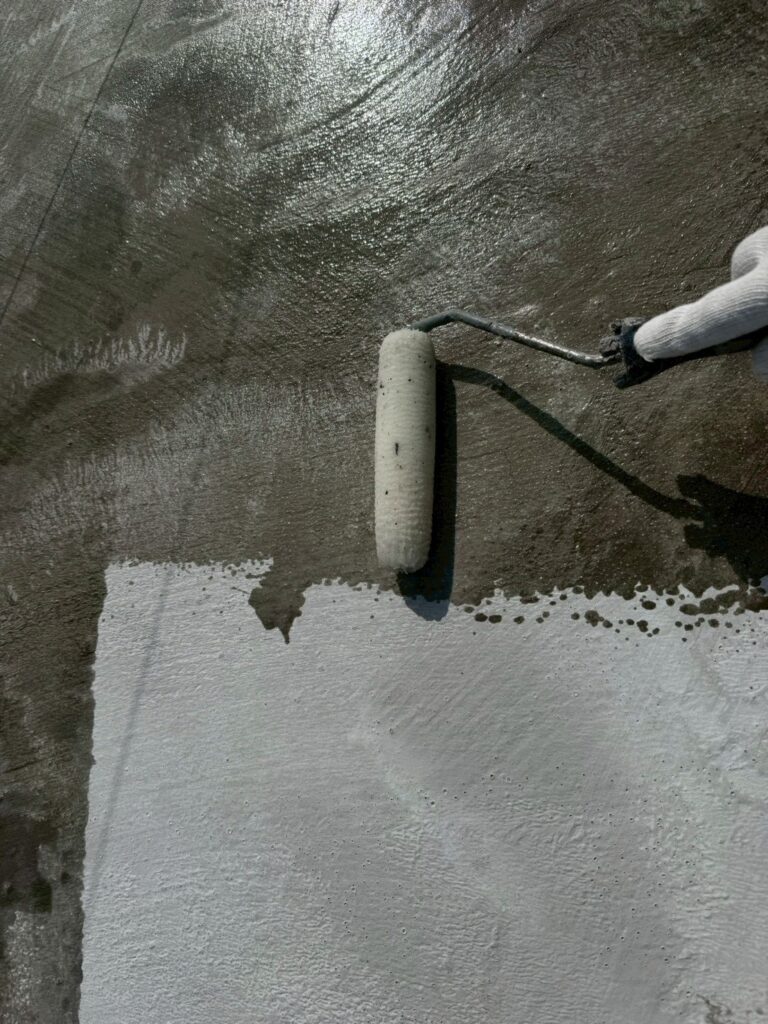

カチオン補修
カチオンセメントを流していきます。
こちらは既存の床とシートや防水材を密着させるための大切な工程となります。
凸凹とした下地もこちらである程度調整していきます。
-
カチオン補修 完了
-

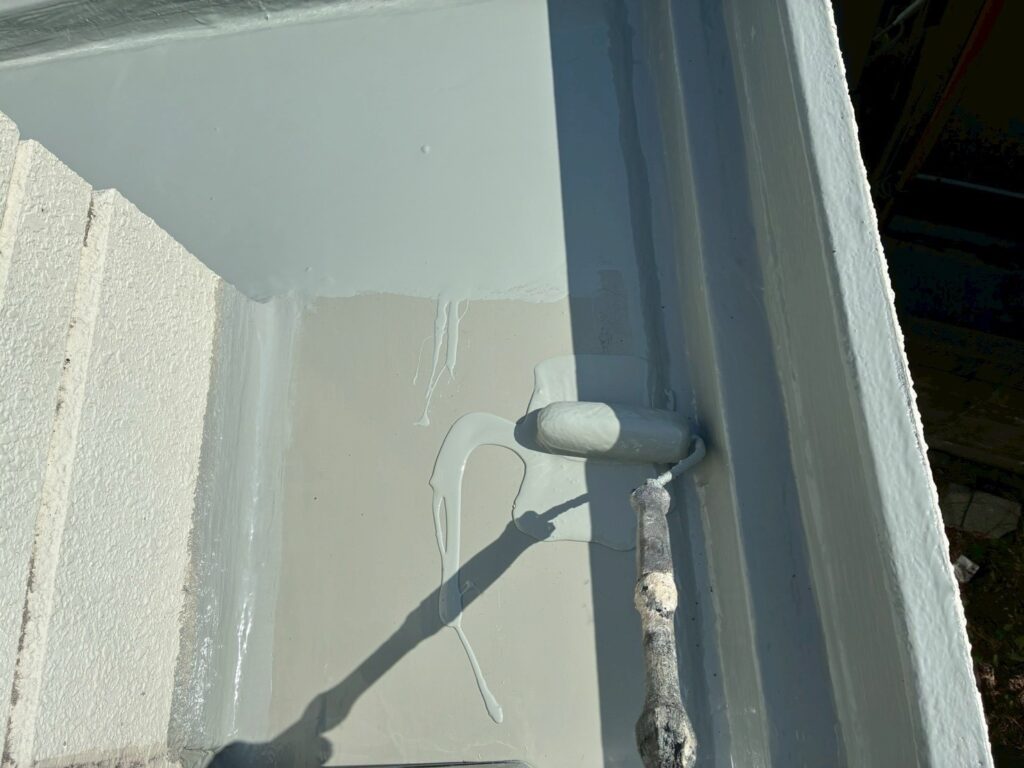

プライマー

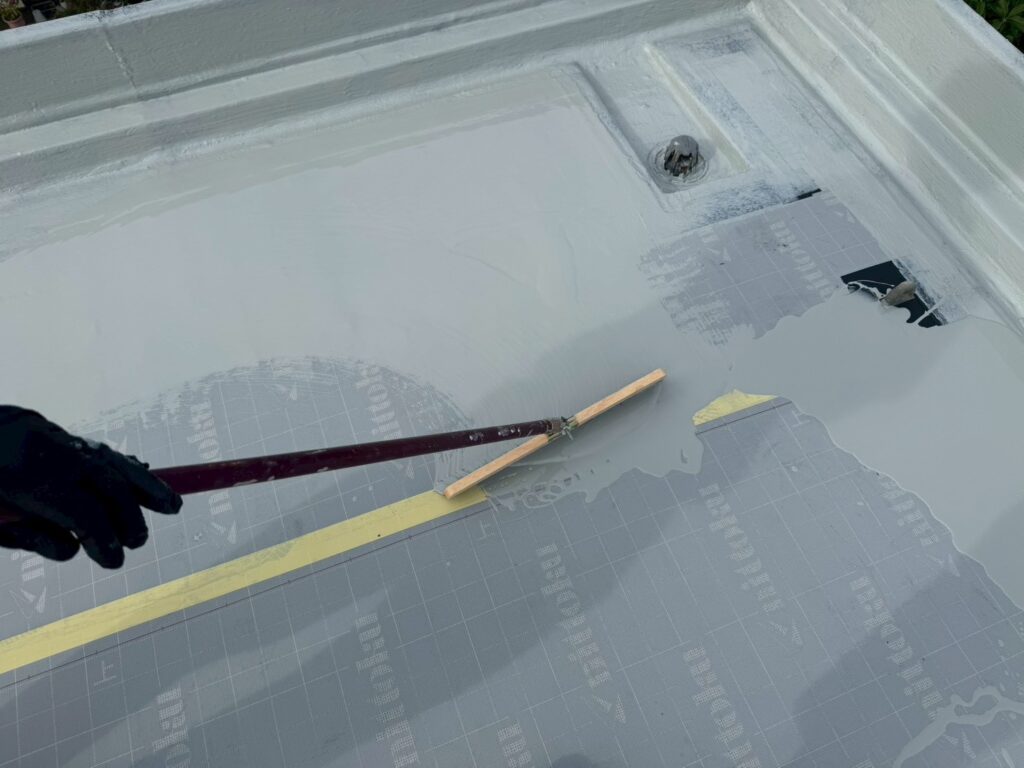

プライマー塗布。
濡れ色になるまでたっぷりと塗っていきます。
これでシートと地面の密着性を更にアップさせます。
ポイントは濡れ色になるまでたっぷりと塗ることです。
-
プライマー 完了
-
プライマー 完了
-
プライマー 完了
-

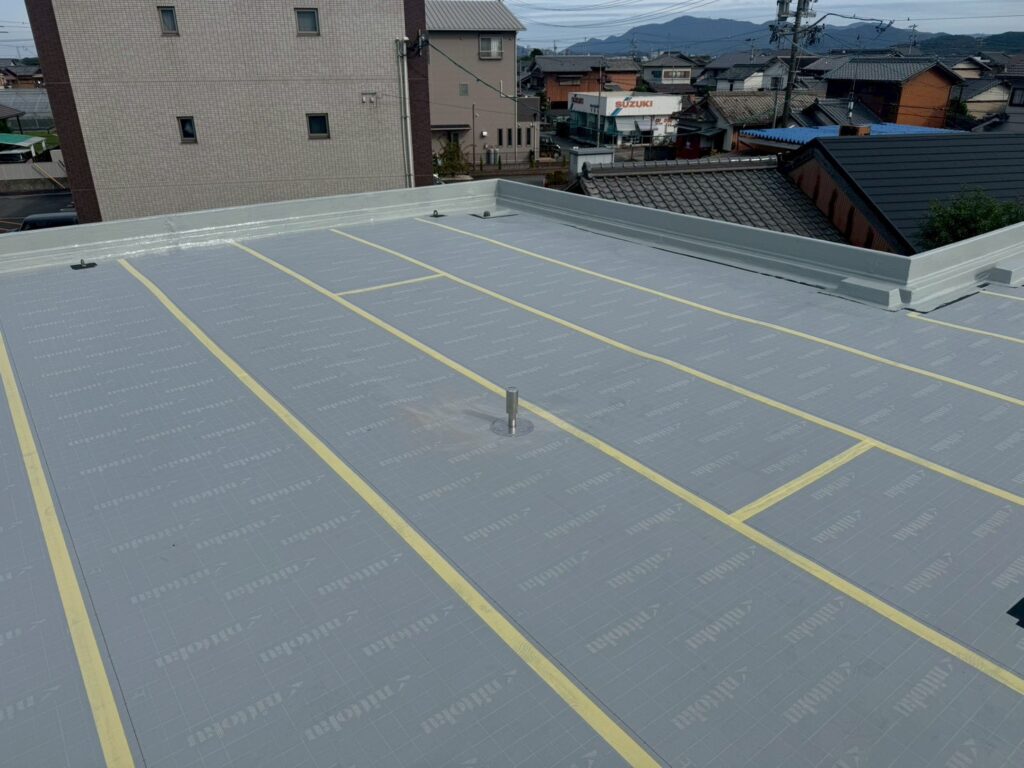

通気緩衝シート・脱気筒 設置
通気緩衝シートを貼っていきます。
こちらが今回は1番重要なところとなっています。
地面の湿気を逃がす役割のあるシートとそれを逃がす脱気筒という
煙突の様なものを取り付けていきます。
こちらの脱気筒から湿気が逃げていく仕組みとなっております。
-

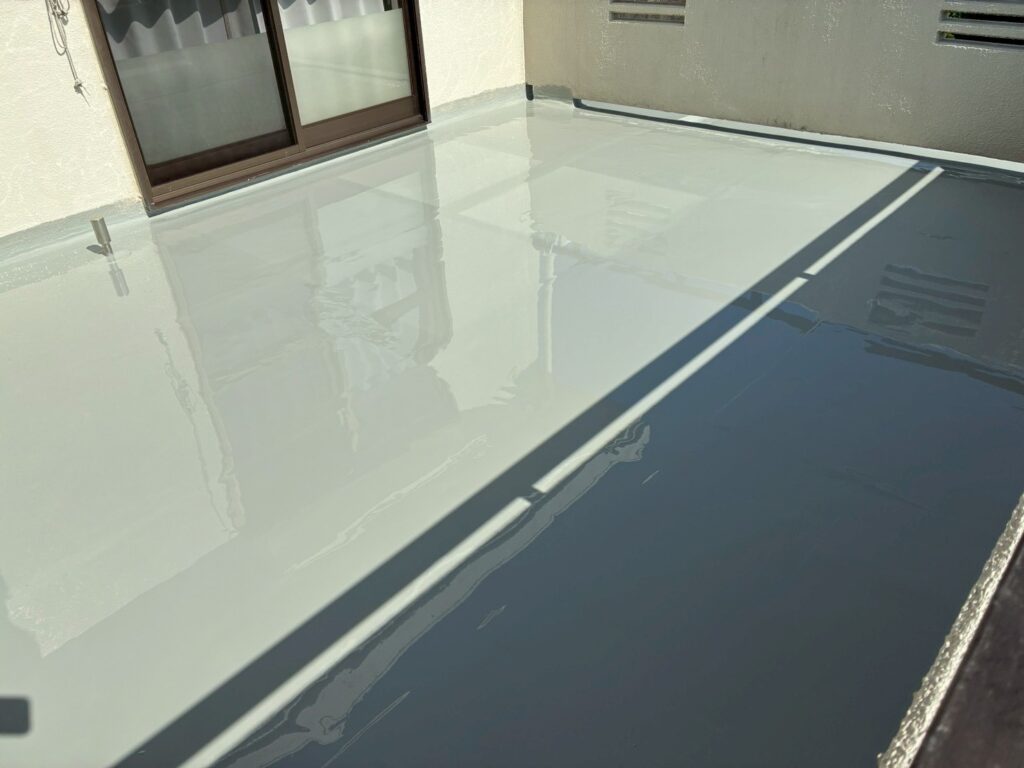

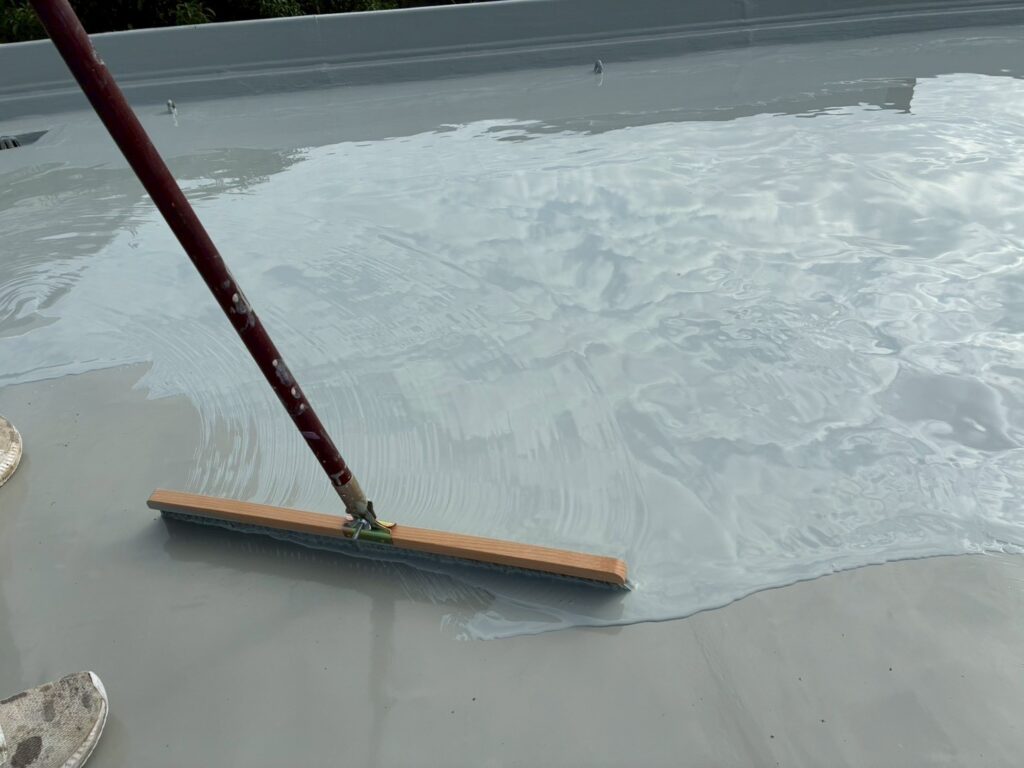

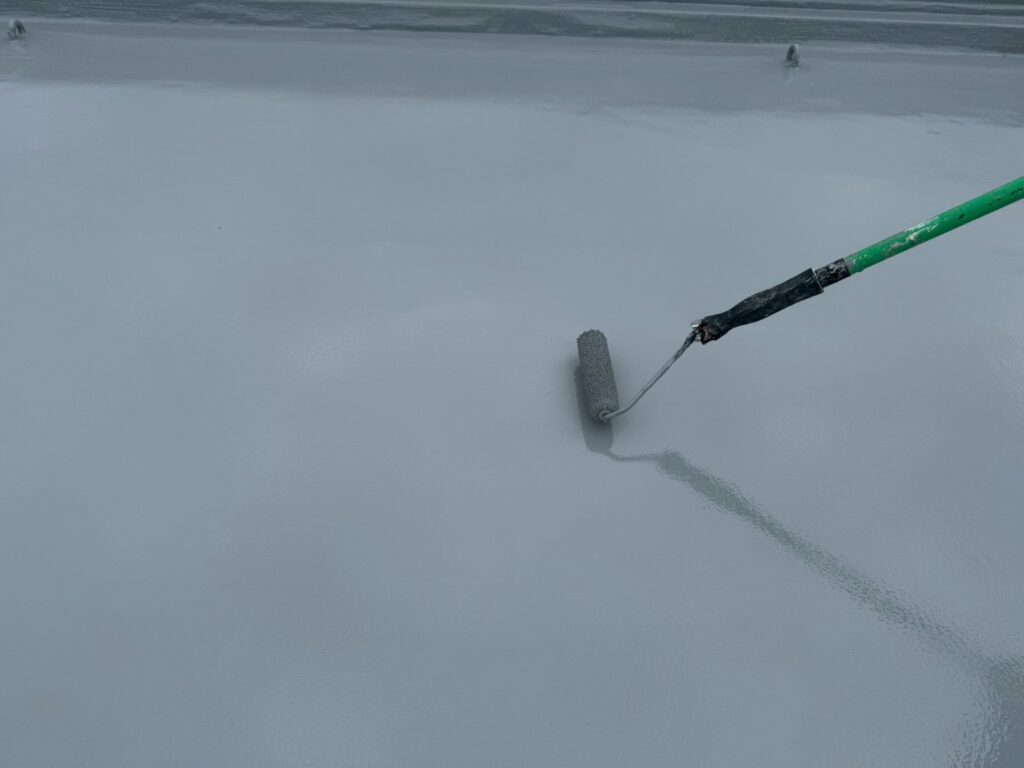

ウレタン塗膜防水1層目
-
ウレタン塗膜防水1層目

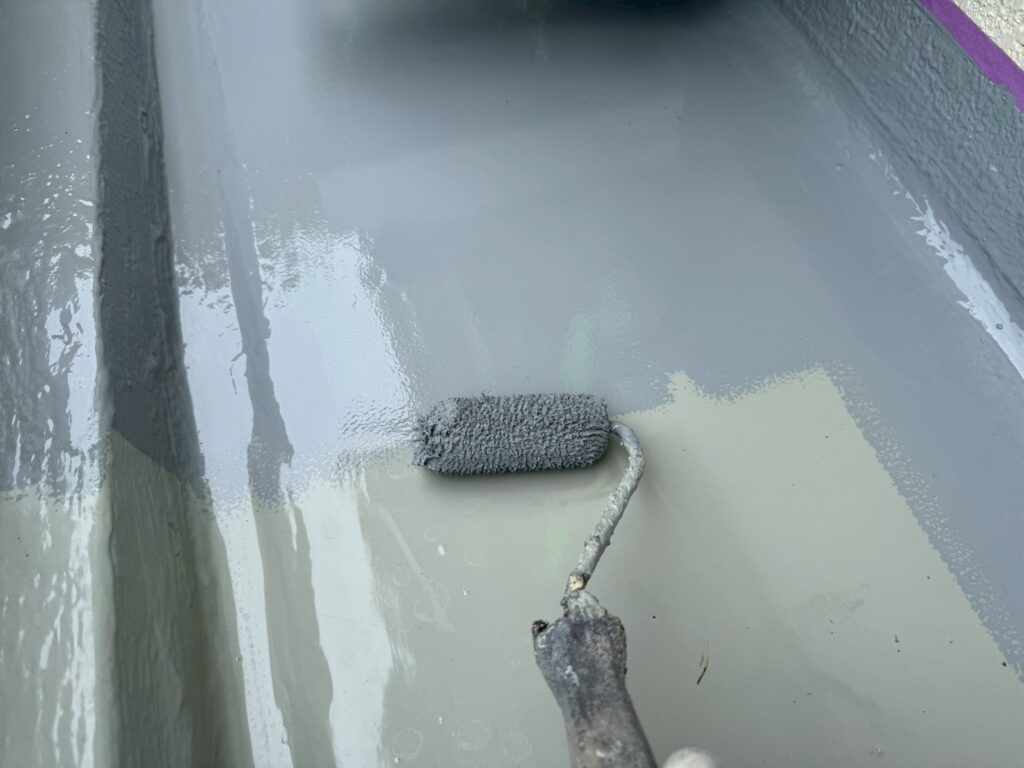

メインの防水材の1層目を流していきます。
希釈量と配合を徹底させて厚みを付けていきます。
今回はプルーフロンエコDXを2層となります。
-

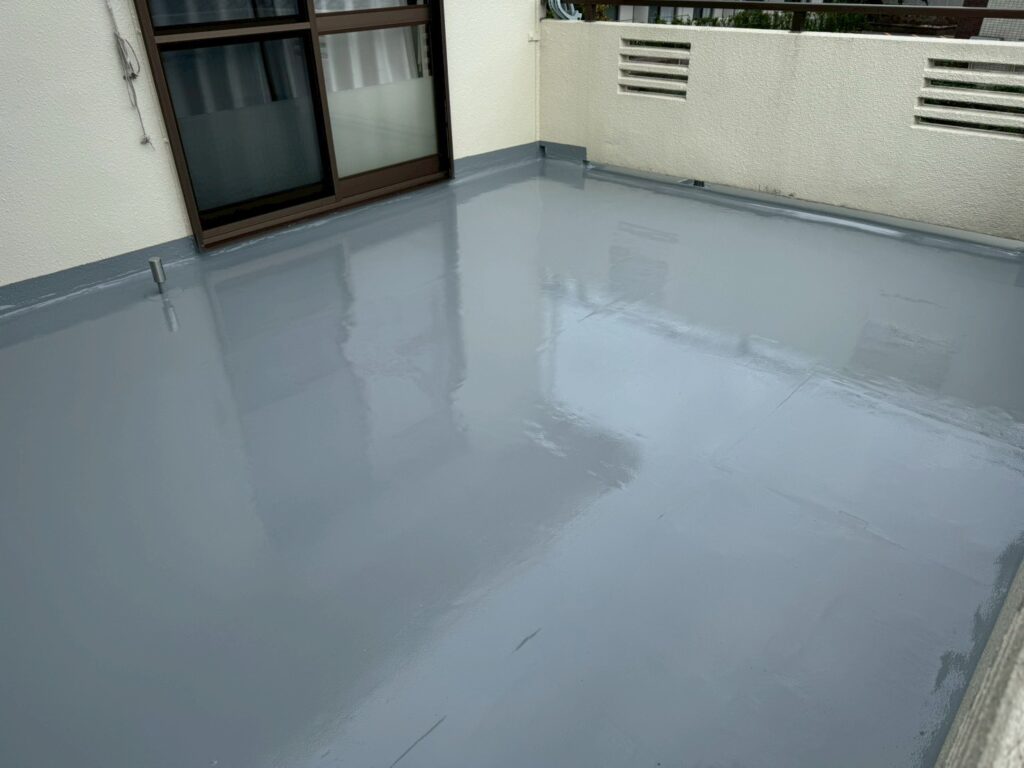

ウレタン塗膜防水1層目 完了
-
ウレタン塗膜防水1層目 完了
-
ウレタン塗膜防水1層目 完了
-
ウレタン塗膜防水2層目
防水材の2層目を流していきます。
1層目と同じようにしっかりと厚みを付けていき
強靭な防水層を作っていきます。
-
ウレタン塗膜防水2層目 完了
-
ウレタン塗膜防水2層目
防水材の2層目を流していきます。
1層目と同じようにしっかりと厚みを付けていき
強靭な防水層を作っていきます。
-
ウレタン塗膜防水2層目 完了
-

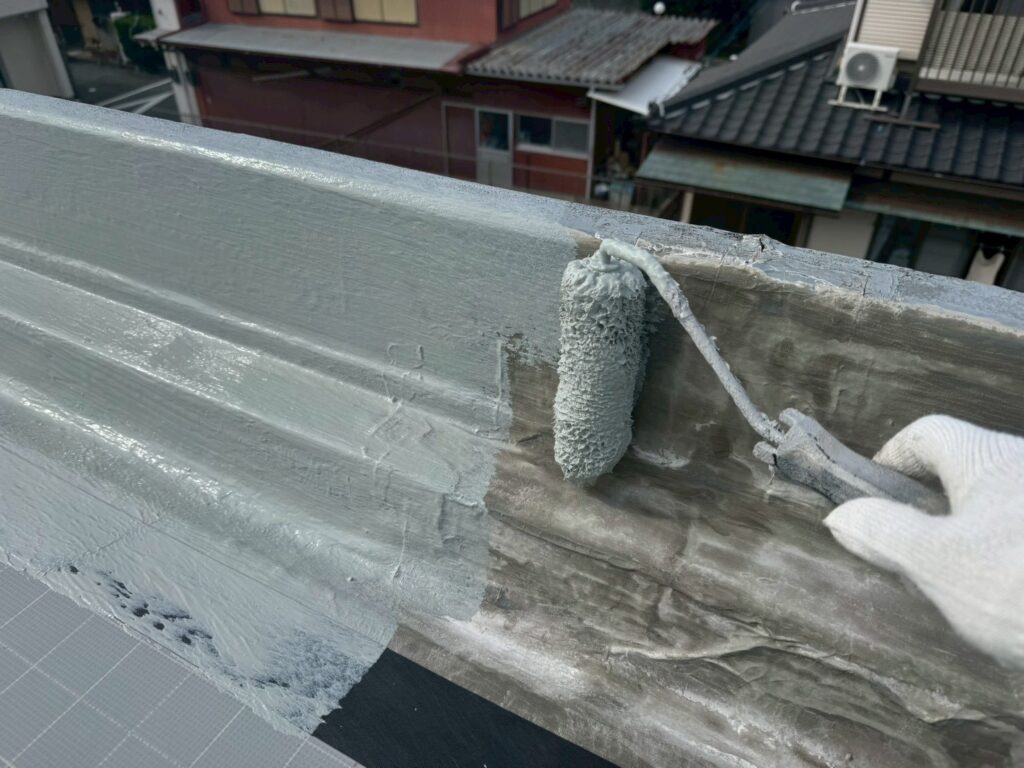

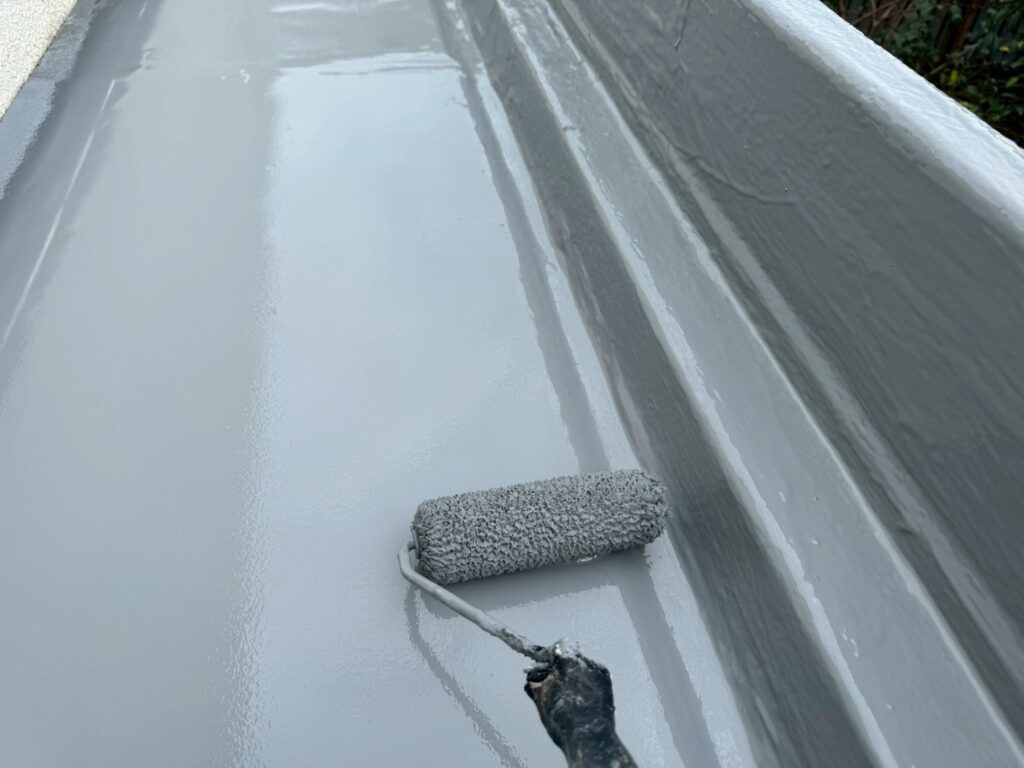

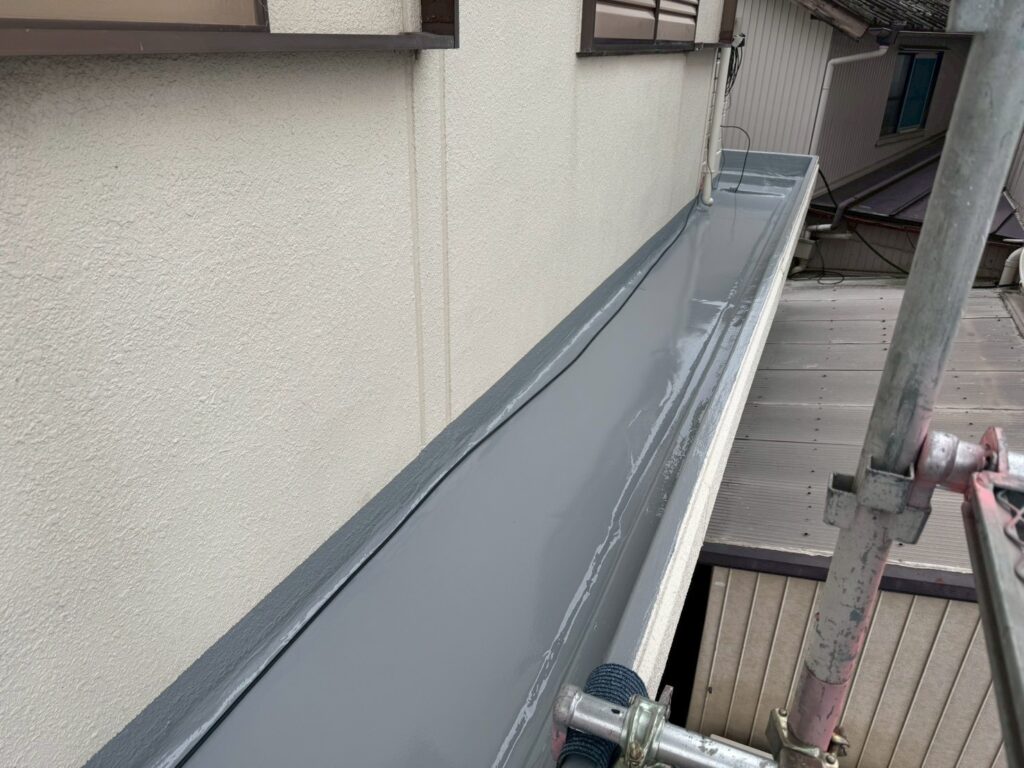

ウレタントップコート
-

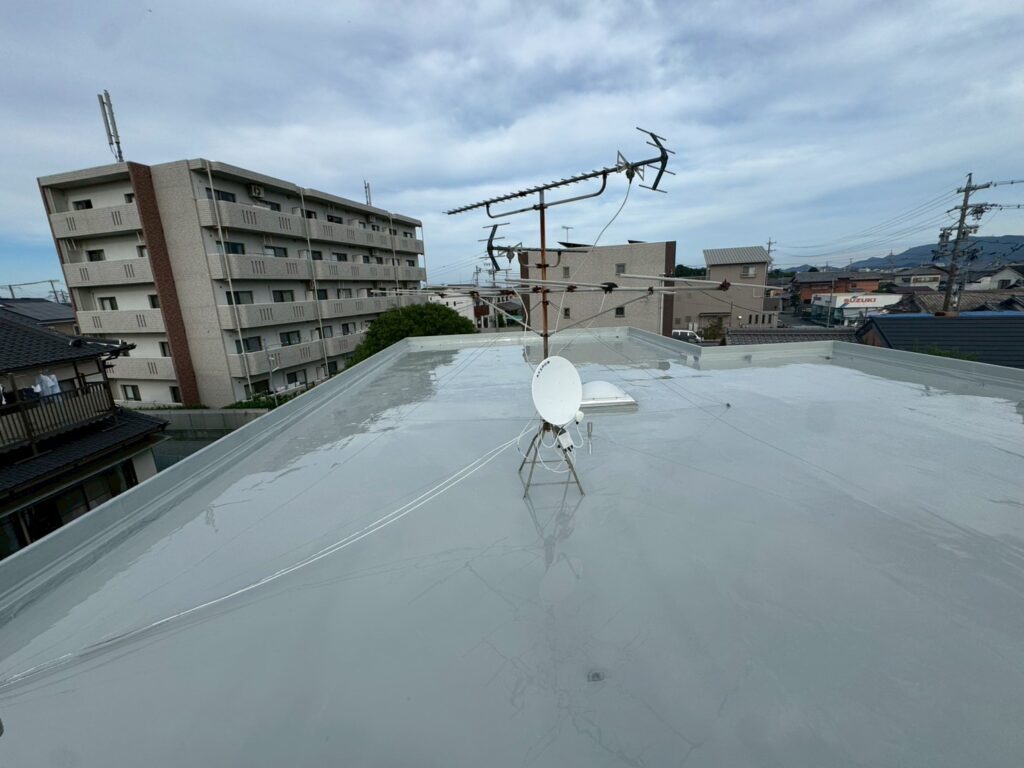

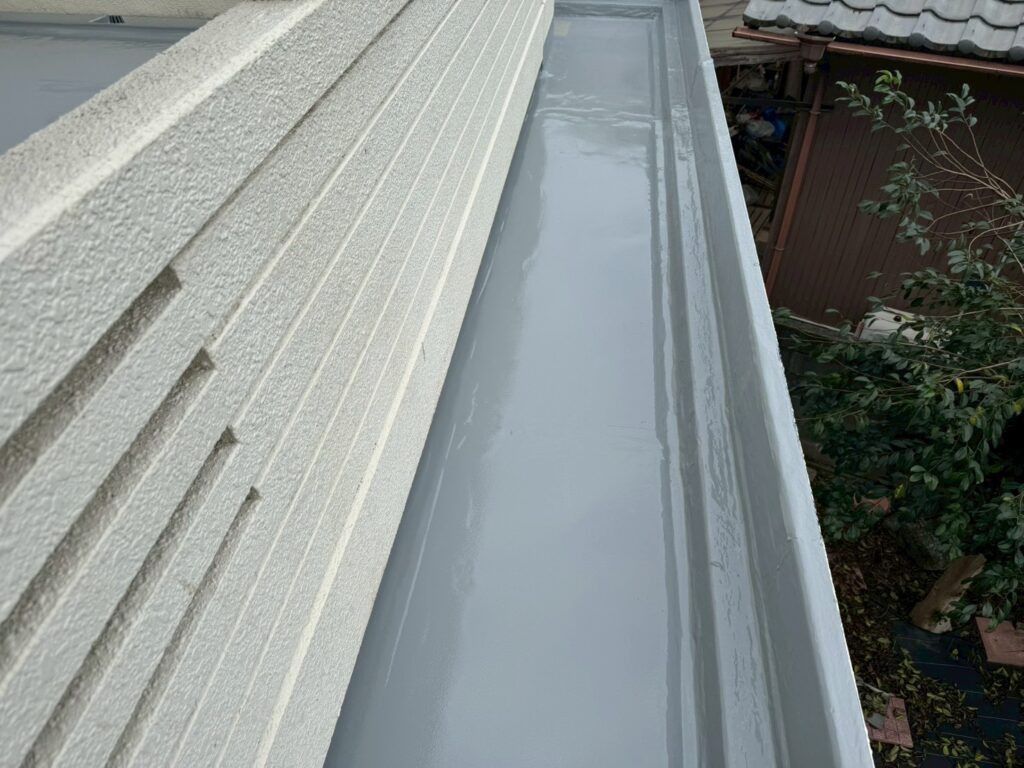

ウレタントップコート 完了
ウレタン防水材は紫外線に弱く、汚れやすくもあるので、トップコートにて保護していきます。
表面もサラサラになり良い感じの仕上がりとなります。 -
ウレタントップコート 2回目
-

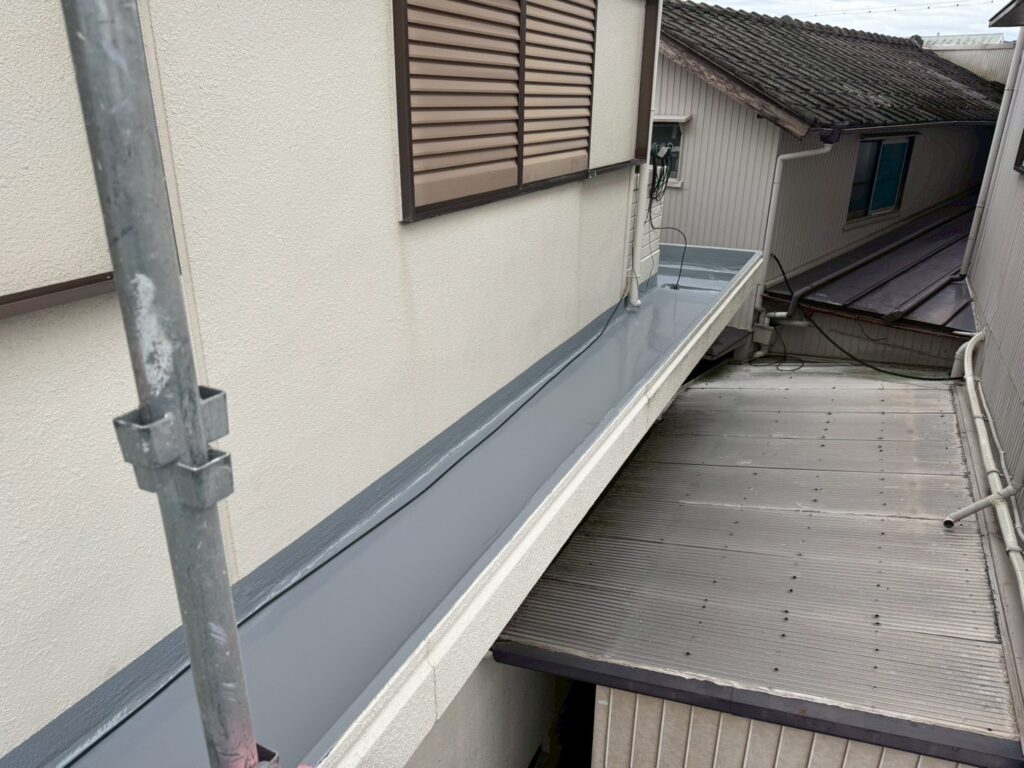

ウレタントップコート 2回目
担当者からのコメント
濱口 優太
今回の防水工事は、旦那様の方で何度か補修テープを貼ったりしてくれていたのですが、
結局追いつかなくなり、弊社へご相談を頂けました。
雨漏り対策の防水工事は決して安易なものではないということを説明させて頂き
施工内容などもしっかりと説明し、ご理解いただいた上での工事をさせて頂き
非常に満足のいく工事でしたとのお言葉も頂け職人一同、大変嬉しく思います。
今回は防水工事のご依頼、誠にありがとうございました。
